Управление производством: как выстроить эффективную систему на предприятии

Производство редко останавливается из-за одной большой ошибки. Чаще прибыль «съедают» десятки незаметных проблем: простои оборудования, несогласованные действия смен, лишние запасы, брак и срывы сроков. Руководителю важно видеть всю картину, быстро находить узкие места и превращать хаотичные процессы в управляемую систему.

Для этого нужны не только опыт и интуиция, но и конкретные навыки: планирование загрузки, контроль KPI, работа с потерями, повышение качества, автоматизация операций и обучение управлению производством на предприятии. Они помогают принимать решения, которые дают заметный эффект в цехе и в финансовых результатах бизнеса.

" "

Что включает в себя грамотное управление

Это не просто контроль работы цеха или сотрудников. Это целостная система, которая помогает выпускать продукцию нужного качества, в нужном объеме и в установленные сроки, сохраняя затраты на экономически обоснованном уровне. Она охватывает весь цикл: от расчета потребности в материалах и планирования мощностей до отгрузки готового заказа.

Ключевые составляющие такой системы:

  • Планирование. Руководитель определяет объемы выпуска, сроки выполнения заказов, загрузку оборудования и потребность в персонале, сырье и комплектующих.
  • Организация процессов. Для каждой операции устанавливают понятную последовательность действий, технологические карты, зоны ответственности и правила взаимодействия между подразделениями.
  • Управление ресурсами. Важно контролировать запасы, расход, рабочее время, состояние оборудования и затраты, чтобы не допускать дефицита, перегрузок и простоев.
  • Оперативный контроль. Производственный план необходимо сопоставлять с фактическими показателями: отслеживать выполнение сменных заданий, сроки, объем выпуска, уровень брака и отклонения от графика.
  • Контроль качества. Он начинается еще на входе — с проверки сырья и комплектующих — и продолжается на критических этапах изготовления, а не ограничивается финальной приемкой продукции.
  • Анализ и улучшение. Если показатели не соответствуют плану, необходимо выявить причину: сбой поставок, нехватку ресурсов, ошибку в технологии, простой станка или недостаточную квалификацию сотрудников. После этого процессы корректируют и оценивают результат изменений.
  • Работа с персоналом. Эффективное производство невозможно без распределения задач, обучения специалистов, поддержания дисциплины и понятной мотивации команды.

В результате управление превращается в непрерывный цикл: спланировать работу, обеспечить ресурсами, выполнить заказ, проверить результат, найти потери и улучшить следующий цикл.

" "

Основные принципы эффективной организации производства

Важно, чтобы оборудование, сотрудники и информация работали как единая система: без перегрузок на одних участках и вынужденного ожидания на других.

  • Специализация. За подразделениями, участками и рабочими местами закрепляют конкретные операции или виды продукции. Это позволяет повысить квалификацию сотрудников, сократить время выполнения работ и стабилизировать качество.
  • Пропорциональность. Пропускная способность всех этапов должна быть согласована. Если один участок выпускает 100 деталей в смену, а следующий может обработать только 60.
  • Непрерывность. Производственный цикл организуют так, чтобы минимизировать простои, переналадку оборудования и межоперационные перерывы. Чем меньше пауз между операциями, тем быстрее предприятие превращает сырье в готовую продукцию.
  • Параллельность. Операции, которые не зависят друг от друга, целесообразно выполнять одновременно. Например, пока одна партия проходит механическую обработку, другая может комплектоваться, проверяться или готовиться к следующему этапу.
  • Ритмичность. Предприятие должно выпускать продукцию равномерно, в соответствии с графиком, а не компенсировать отставание штурмовщиной в конце месяца. Ритмичная работа упрощает закупки, загрузку персонала, контроль качества и выполнение обязательств перед клиентами.
  • Гибкость. Производственная система должна быстро адаптироваться к смене спроса, номенклатуры, объемов заказа или технологии. Для этого используют универсальное оборудование, стандартизированные операции и заранее продуманные сценарии переналадки.
  • Автоматизация и стандартизация. Повторяющиеся операции, учет, контроль параметров и обмен данными стоит автоматизировать, а ключевые процессы — описывать в регламентах и технологических картах. Это снижает зависимость результата от человеческого фактора и делает процесс управляемым.
" "

Как внедрить систему производственного учета на предприятии

Сначала нужно понять, какие данные предприятие должно получать регулярно: фактический выпуск, остатки сырья, движение полуфабрикатов, расход, трудозатраты, простои, брак и себестоимость продукции. Именно эти требования определяют состав учетной системы, а не наоборот.

Пошаговый план внедрения

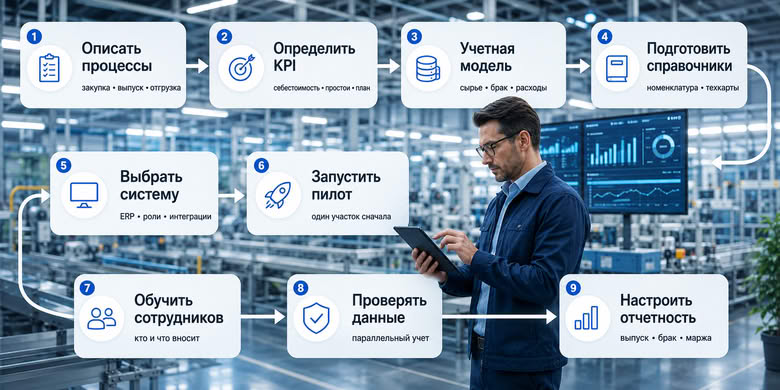

1. Опишите текущие процессы. Зафиксируйте, как сейчас проходят закупка, приемка, выпуск продукции, списание сырья, возвраты и отгрузка. Полезно построить схему «как есть» и отметить места, где данные теряются, дублируются или вносятся с опозданием.companies.

2. Определите цели учета и KPI. Система должна отвечать на конкретные управленческие вопросы. Например: сколько стоит изготовление единицы продукции, какие материалы перерасходуются, где возникают простои, сколько заказов находится в работе и выполняется ли план.

3. Разработайте учетную модель. Установите правила: как учитывать сырье и комплектующие, на каких этапах списывать материалы, как фиксировать выпуск и брак, каким способом распределять косвенные расходы, нужен ли серийный или партионный учет. Также следует определить, будет ли себестоимость рассчитываться по нормативам, фактическим затратам или комбинированной модели.

4. Подготовьте нормативно-справочные данные. Создайте единые справочники номенклатуры, единиц измерения, складов, подразделений, оборудования и сотрудников. Для каждого изделия оформите спецификации и технологические карты: состав материалов, последовательность операций, нормы расхода и трудоемкость. Ошибки в этих данных неизбежно приведут к неточным расчетам и недоверию к отчетам.

5. Выберите и настройте систему. Более сложным предприятиям обычно требуется ERP-решение с интеграцией склада, закупок, продаж, планирования и финансового учета. Выбранная система должна поддерживать нужную детализацию, роли пользователей и обмен данными с уже используемыми сервисами.

6. Запустите пилотный участок. Не стоит переводить на новую систему весь завод за один день. Выберите один цех, участок, тип продукции или группу заказов, проверьте полный цикл учета, исправьте ошибки в справочниках и регламентах, а затем масштабируйте решение. Пилотный запуск снижает риск остановки процессов и позволяет адаптировать систему к реальной работе предприятия.

7. Обучите сотрудников и закрепите ответственность. Кладовщик должен своевременно фиксировать движение материалов, мастер — выполнение операций и выпуск, технолог — поддерживать актуальность норм, а экономист или бухгалтер — контролировать себестоимость и закрытие периода. Обучение важно сопровождать короткими инструкциями и понятными правилами: кто, какие данные, в какой момент и в какой документ вносит.

8. Ведите параллельный учет и контролируйте качество данных. В первые недели полезно сопоставлять новые данные с прежними отчетами и фактическими остатками. Это помогает выявить ошибки при переносе справочников, двойное списание, несвоевременное оформление операций и расхождения по складу.

9. Настройте регулярную отчетность. После стабилизации операций сформируйте отчеты для руководителей: план-факт по выпуску, остатки, загрузка мощностей, брак, себестоимость и маржинальность заказов. Учет ценен только тогда, когда данные используются для решений, а не просто собираются в системе.

" "

Что важно учесть

Главная ошибка — автоматизировать хаос. Если до внедрения не определить правила списания, не привести в порядок номенклатуру и не назначить ответственных, даже дорогое ПО будет показывать недостоверные цифры. Начинайте с прозрачного процесса и минимального набора обязательных операций, а сложную аналитику, интеграции и расширенные отчеты подключайте поэтапно.

Как правильно составлять производственный план

Задача — не просто определить объем выпуска, а выстроить выполнимый график, по которому можно контролировать работу цехов и своевременно реагировать на отклонения.

Сбор исходных данных

Начинать следует с анализа спроса: подтвержденных заказов, прогноза продаж, сроков отгрузки и требуемого страхового запаса готовой продукции. Затем собирают внутренние данные: остатки сырья и комплектующих, технологические карты, нормы расхода, производительность оборудования, графики смен и доступность сотрудников.

Расчет объема выпуска

Потребность в производстве рассчитывают с учетом заказов и складских остатков:

План выпуска=Потребность клиентов+Плановый остаток−Фактический остаток

Например, при заказах на 1 000 единиц, целевом остатке в 150 единиц и фактическом наличии 200 единиц необходимо запланировать выпуск 950 единиц продукции.

Проверка ресурсов и мощностей

После расчета объема важно убедиться, что план можно выполнить. Для этого потребность в работах переводят в нормо-часы и сопоставляют с доступным временем оборудования и персонала. Если наиболее загруженный участок способен обработать только 2 000 нормо-часов, а план требует 2 400, необходимо заранее изменить график, добавить смену, привлечь подрядчика или перенести часть заказов.

Отдельно рассчитывают потребность в комплектующих по спецификациям изделий. Доступные остатки вычитают из общей потребности, а закупки планируют с учетом сроков поставки. Это позволяет избежать простоев из-за отсутствия сырья или критичных деталей.

Формирование календарного графика

Общий объем выпуска распределяют по изделиям, заказам, цехам, неделям и сменам. В графике фиксируют последовательность операций, плановые даты начала и завершения работ, ответственных сотрудников и контрольные точки. Особое внимание уделяют узким местам — операциям или оборудованию с ограниченной пропускной способностью.

Контроль выполнения плана

Планирование не заканчивается после утверждения документа. Руководителю необходимо регулярно сопоставлять плановые и фактические показатели: выпуск продукции, расход материалов, загрузку оборудования, брак, простои и выполнение сроков. Если появляются отклонения, график корректируют до того, как проблема приведет к срыву отгрузки.

" "

Методы контроля и улучшения процессов

Контроль помогает вовремя замечать отклонения: рост брака, перерасход материалов, простои и срыв графика. Для этого предприятие сопоставляет плановые и фактические показатели, анализирует причины проблем и закрепляет эффективные изменения в рабочих стандартах.

Контроль ключевых показателей

Основой системы контроля становятся KPI: выполнение плана, объем выпуска, длительность цикла, уровень брака, расход материалов, время простоев, загрузка оборудования и себестоимость продукции. Один из полезных индикаторов — OEE, который учитывает доступность оборудования, его производительность и качество выпуска.

План-факт анализ позволяет быстро понять, почему участок не выполнил сменное задание: из-за нехватки сырья, поломки станка, ошибок в технологии или неверных нормативов. Для наглядности используют сменные доски, электронные дашборды, чек-листы и контрольные точки на критичных операциях.

Инструменты поиска проблем

Чтобы определить приоритеты и причины отклонений, используют простые методы:

  • диаграмму Парето — для выявления дефектов и потерь, которые наносят наибольший ущерб;
  • диаграмму Исикавы — для поиска причин брака, связанных с материалами, оборудованием, персоналом или технологией;
  • контрольные карты — для наблюдения за стабильностью параметров процесса;
  • стратификацию данных — для сравнения показателей по сменам, партиям, станкам или поставщикам.

Методы улучшения

Для системного повышения эффективности применяют Lean-подходы: 5S для организации рабочего пространства, картирование потока создания ценности для поиска лишних операций и ожидания, SMED для сокращения переналадки оборудования, а также Kaizen — непрерывные небольшие улучшения с участием сотрудников.

Работу стоит начинать с узкого места: участка с наименьшей пропускной способностью. Улучшение сначала тестируют на пилотном участке, измеряют результат, а затем распространяют успешное решение на все производство. Цикл PDCA помогает закрепить этот подход: спланировать изменение, внедрить его, проверить эффект и скорректировать процесс.

" "

Учет незавершенного производства: зачем он нужен компании

НЗП — это материалы, детали, полуфабрикаты и изделия, которые уже находятся в работе, но еще не прошли все технологические стадии, контроль или комплектацию. Учет НЗП показывает, на каком этапе находится заказ, сколько ресурсов уже вложено в него и какие запасы фактически находятся в цехах, а не на складе готовой продукции.

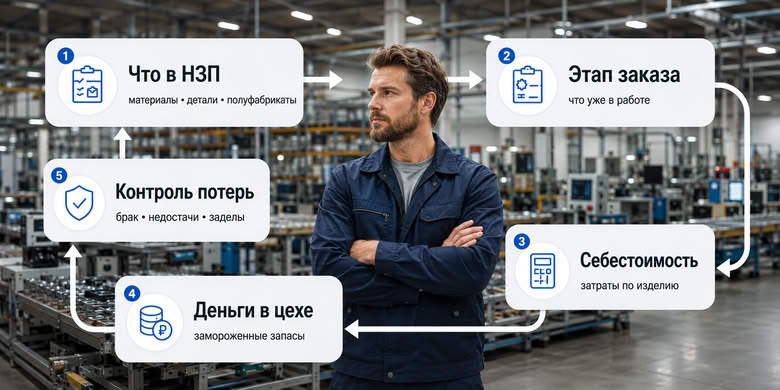

Точный учет помогает корректно рассчитывать себестоимость и финансовый результат: затраты на незаконченные изделия не должны ошибочно попадать в себестоимость уже выпущенной продукции. Кроме того, компания видит, где «заморожены» деньги, может контролировать движение деталей между участками, выявлять неучтенный брак, недостачи и чрезмерные заделы.

" "

Как рассчитывать затраты на незавершенное производство

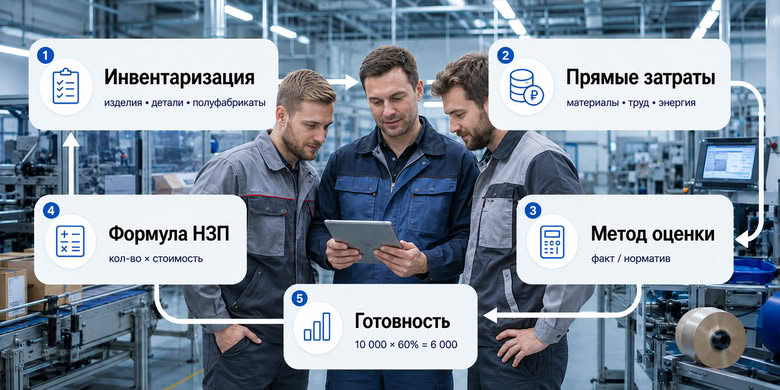

Расчет затрат на НЗП начинают с инвентаризации: компания определяет, какие изделия, детали и полуфабрикаты остались в работе на конец периода, на каком этапе они находятся и сколько ресурсов уже израсходовано. В стоимость включают прямые затраты — материалы, оплату труда производственных сотрудников, энергию и услуги подрядчиков, если они прямо относятся к изготовлению. В зависимости от принятой методики могут учитываться и распределенные общепроизводственные расходы.

Способ оценки зависит от типа производства. В единичном или проектном производстве НЗП обычно рассчитывают по фактическим затратам: суммируют расходы по конкретному заказу или изделию. В серийном производстве используют нормативную себестоимость, прямые затраты или стоимость израсходованных материалов. Упрощенная формула выглядит так:

Стоимость НЗП=Количество незавершенных изделий×Стоимость единицы НЗП

Если производство длительное, стоимость единицы определяют с учетом процента готовности. Например, при нормативной себестоимости изделия 10 000 рублей и готовности на 60% затраты в НЗП составят 6 000 рублей на единицу. Выбранный способ компания должна закрепить в учетной политике и применять последовательно.

" "

Управление качеством: как снизить количество брака

Снижение брака начинается не с финальной сортировки готовых изделий, а с поиска причин дефектов. Предприятию важно фиксировать каждый случай: вид брака, участок, смену, партию материалов, оборудование и предполагаемую причину. Затем данные группируют и анализируют с помощью диаграмм Парето и Исикавы: обычно несколько повторяющихся факторов создают основную долю потерь.

Далее контроль встраивают в производственный процесс: проверяют входящее сырье, устанавливают точки промежуточного контроля после критичных операций, следят за состоянием оборудования и соблюдением технологических параметров. Снизить влияние человеческого фактора помогают стандартизированные инструкции, обучение персонала, чек-листы и Poka-Yoke — решения, которые предотвращают ошибку или сразу делают ее заметной. После внедрения изменений важно регулярно отслеживать уровень брака и корректировать процесс, а не ограничиваться разовой проверкой.

" "

Как оценить эффективность с помощью ключевых показателей

  • Выполнение плана. Показывает, какую долю запланированного объема предприятие выпустило в срок. Показатель стоит анализировать не только в штуках, но и по ассортименту, заказам и участкам.
  • Производительность труда. Рассчитывается как объем выпуска, деленный на количество сотрудников или отработанные человеко-часы. Снижение показателя может указывать на простои, неравномерную загрузку или проблемы с организацией операций.
  • Загрузка и эффективность оборудования. Коэффициент загрузки отражает, насколько фактический выпуск близок к максимальной мощности. Для комплексной оценки используют OEE: он объединяет доступность оборудования, скорость работы и качество продукции.
  • Время производственного цикла. Это период от запуска материалов в работу до получения готового изделия. Чем дольше цикл, тем больше средств находится в незавершенном производстве и тем выше риск срыва сроков.
  • Уровень брака и выход годной продукции. Процент дефектных изделий показывает эффективность контроля качества и стабильность технологии. Важно отдельно учитывать внутренний брак, переделки, возвраты и рекламации клиентов.
  • Себестоимость единицы продукции. Позволяет контролировать затраты на материалы, оплату труда, энергию и общепроизводственные расходы. Рост себестоимости при неизменных ценах снижает маржинальность и требует анализа причин.
  • Соблюдение сроков отгрузки. Доля заказов, выполненных вовремя, показывает, насколько производство справляется с обязательствами перед клиентами.
  • Оборачиваемость запасов и НЗП. Показатель отражает, как быстро сырье, полуфабрикаты и готовая продукция превращаются в продажи. Избыточные запасы и большое НЗП могут сигнализировать о проблемах с планированием.
  • Простои и время переналадки. Снижение этих показателей обычно повышает доступность оборудования и помогает увеличить выпуск без покупки новых мощностей.
  • Рентабельность. Итоговая метрика показывает, приносит ли деятельность прибыль с учетом затрат и используемых активов. Ее стоит анализировать вместе с себестоимостью, загрузкой мощностей и маржинальностью продукции.
" "

Автоматизация управления производством: современные инструменты

Система объединяет данные о заказах, запасах, выпуске, загрузке оборудования, затратах и качестве. Руководитель получает актуальную картину вместо разрозненных таблиц и бумажных отчетов, а сотрудники быстрее фиксируют движение материалов, выполнение операций, выпуск продукции и брак.

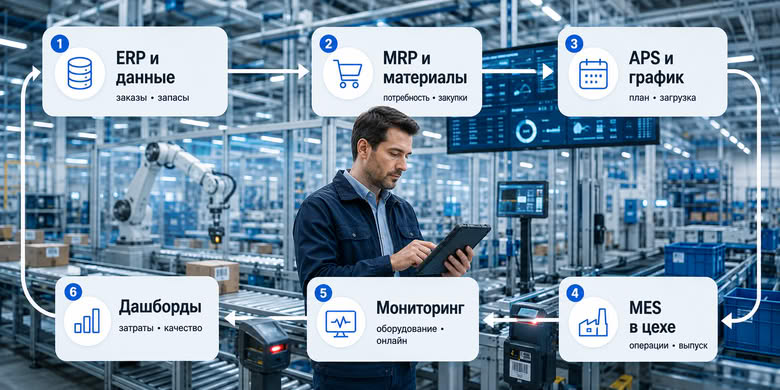

Для комплексного управления используют ERP-системы, которые связывают производство со складом, закупками, продажами и финансами. MRP-модули рассчитывают потребность в материалах, APS помогает формировать оптимальный график, а MES-системы контролируют цеховые операции в реальном времени. Также востребованы инструменты мониторинга оборудования, электронные сменные задания, мобильные терминалы, штрихкодирование и аналитические дашборды. Выбирать решение следует не по количеству функций, а по задачам предприятия, сложности технологических маршрутов и необходимой глубине учета.

" "

Основой системы становятся понятные регламенты, ответственность сотрудников и регулярный план-факт анализ. KPI помогают вовремя заметить рост брака, простои, перерасход сырья или снижение производительности. Автоматизация учета и планирования сокращает ручные операции, объединяет данные цеха, склада и финансов, а также ускоряет принятие решений. Главное — улучшать процессы последовательно: выявлять узкие места, тестировать изменения, оценивать результат и закреплять удачные практики в стандартах.
